Информация

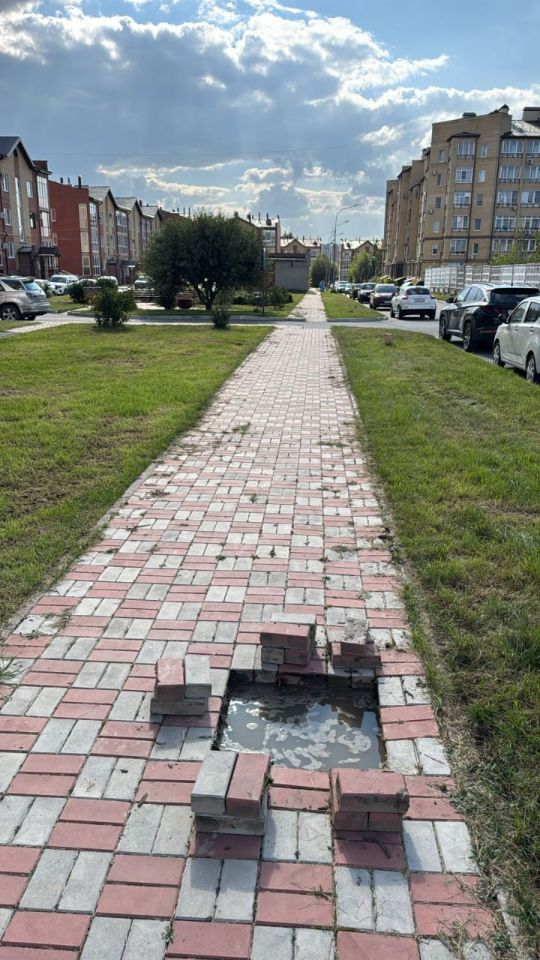

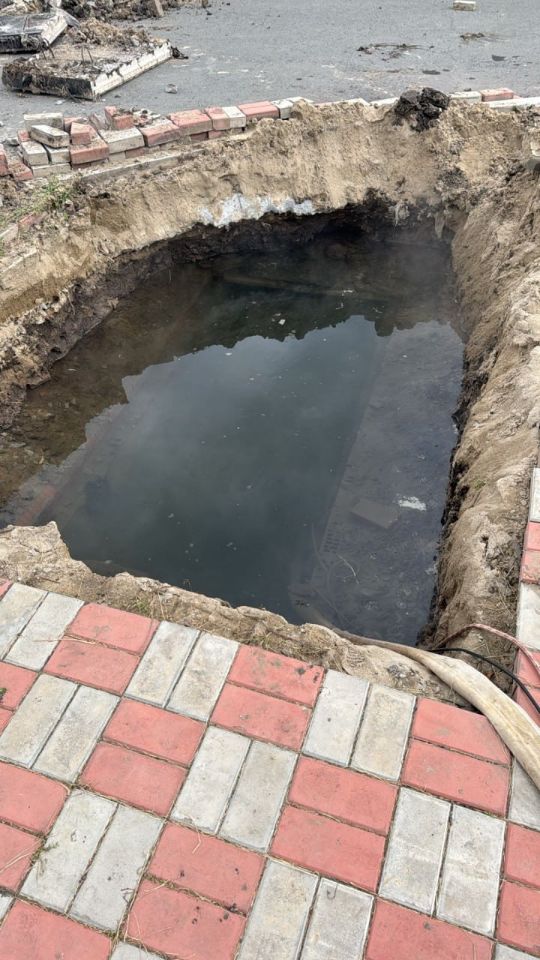

Благоустройство по адресам Тютчева 8, Шукшина 11 и Шушина 7 после аварийных работ на теплотрассе закончены 30.09.25.
Благоустройство по адресам Тютчева 8, Шукшина 11 и Шушина 7 после аварийных работ на теплотрассе закончены 30.09.25.

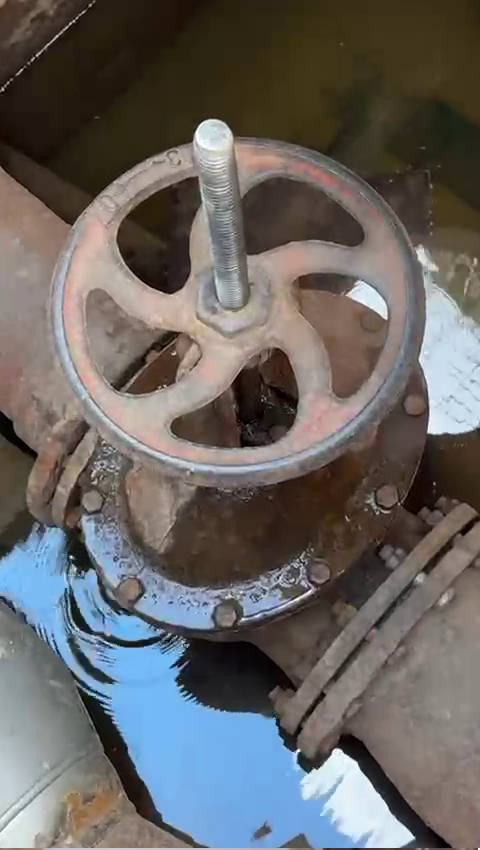

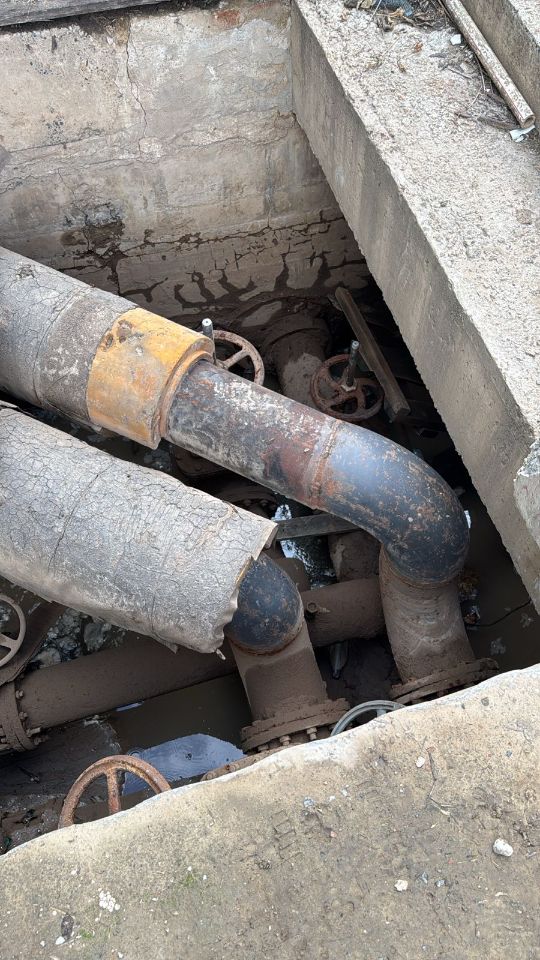

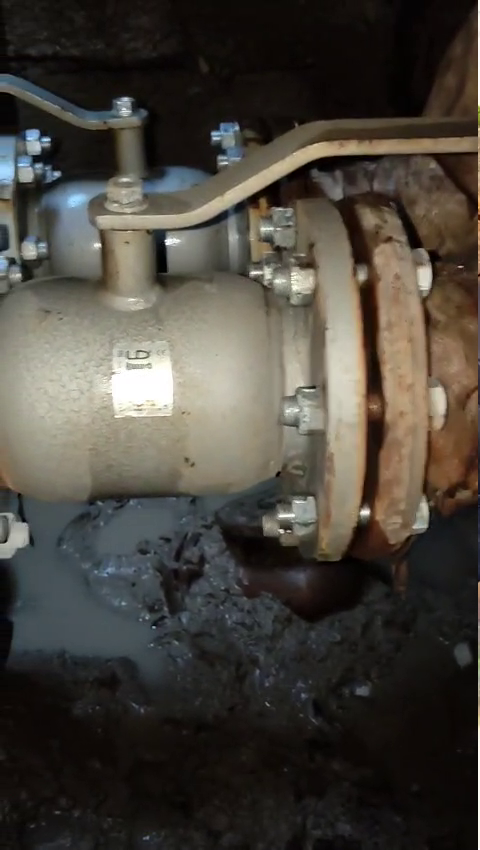

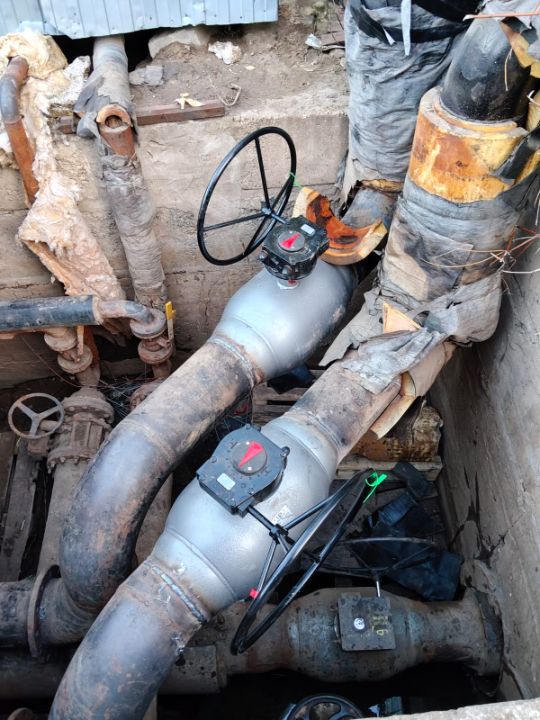

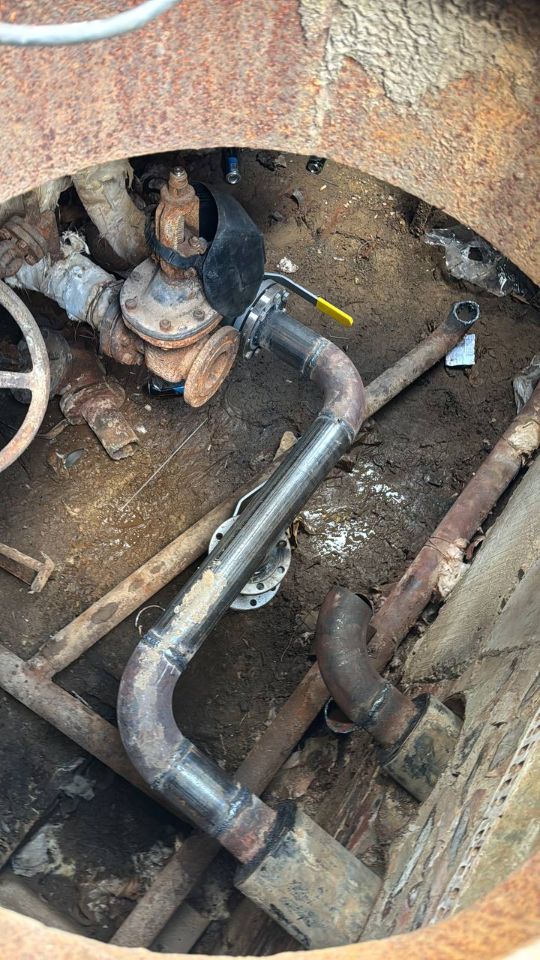

замена основных задвижек 28.09.25. в тепловой камере ветка №3 Детск сад/Шукшина 8.

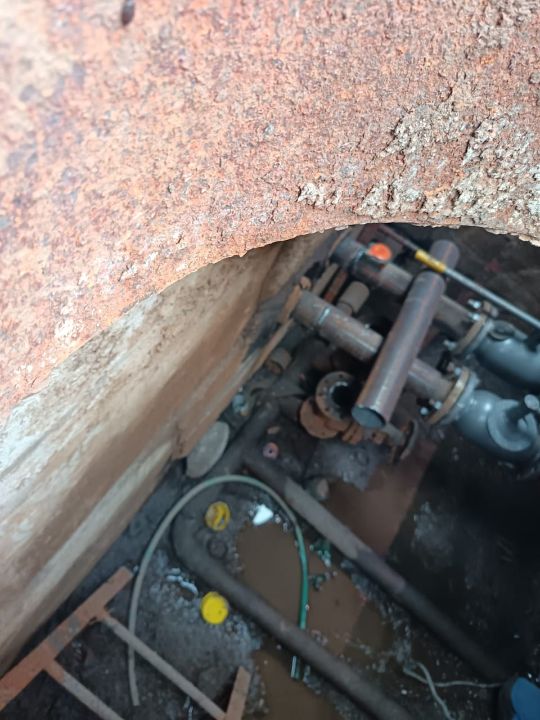

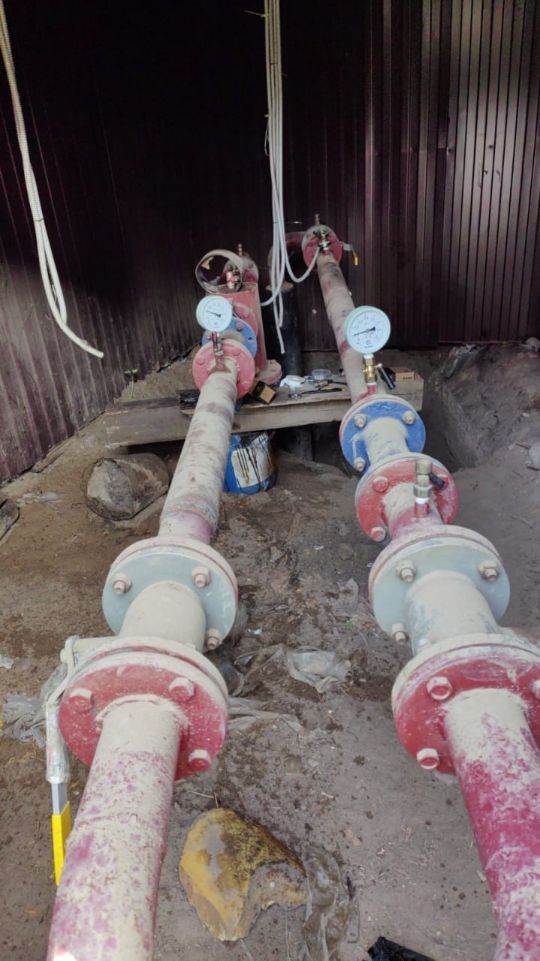

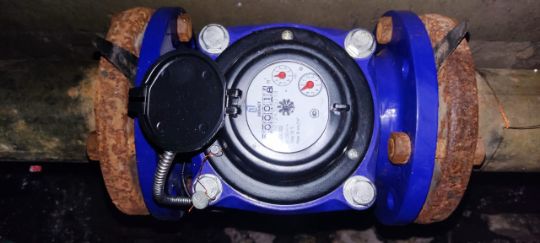

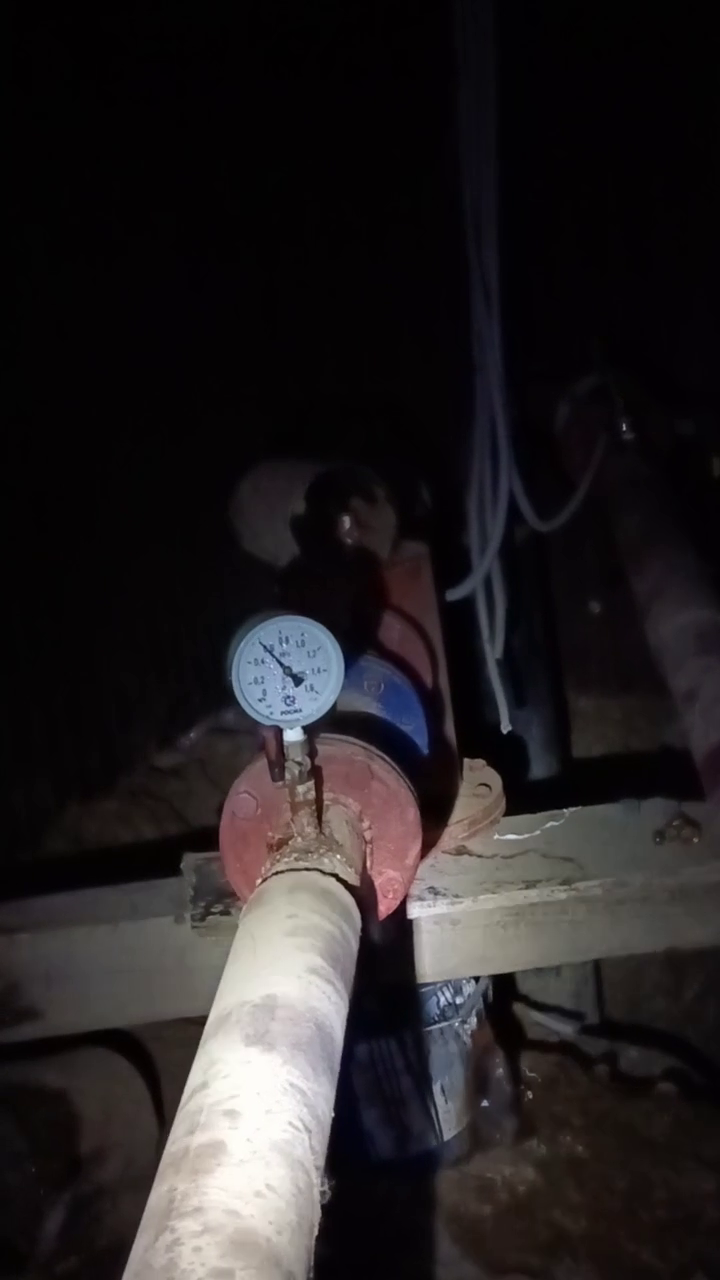

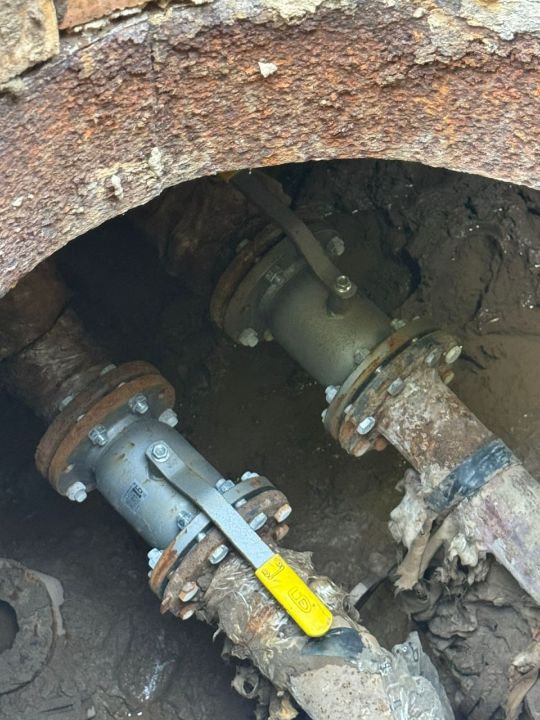

На основной Тепловой камере ветка №2 заменены манометры на магистральной трубе Тютчева 11 и 11к
финансовые затраты в летний период с 1.06.25. по 31.08.25. потрачено на обслуживание тепловой сети мкр Старгород 1 391 000 руб, в т.ч на аварии 552 000 руб.

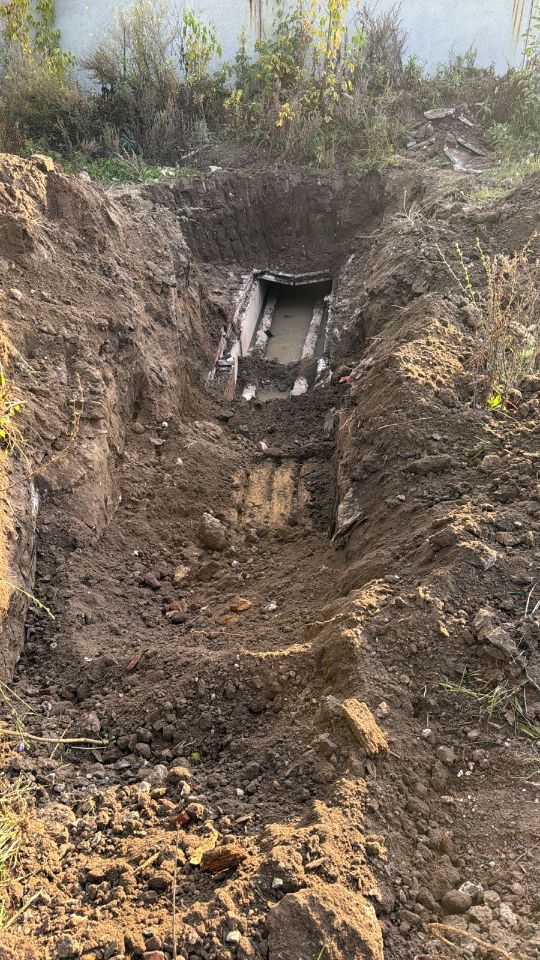

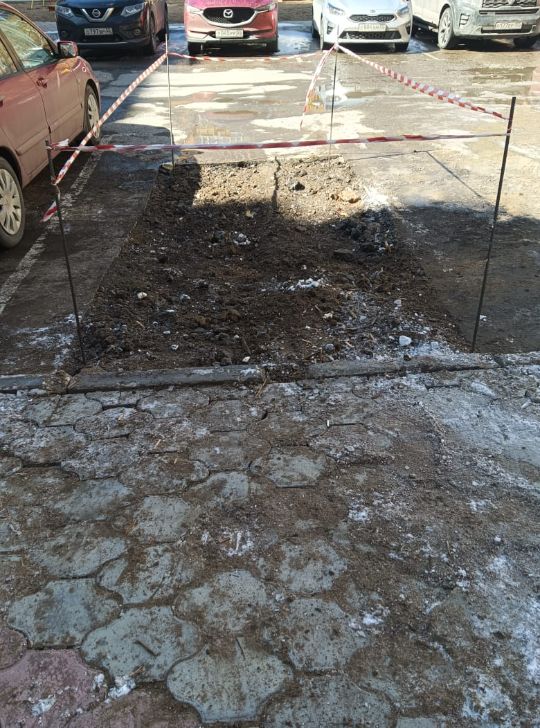

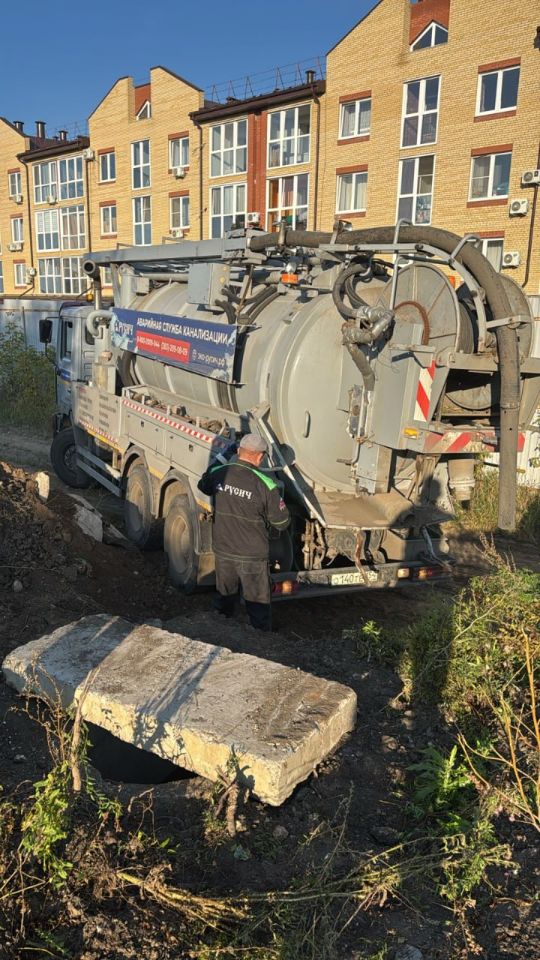

Работы по монтажу плит лотков и закопки в трех участках на Булгакова 6 окончен. Фото, видео

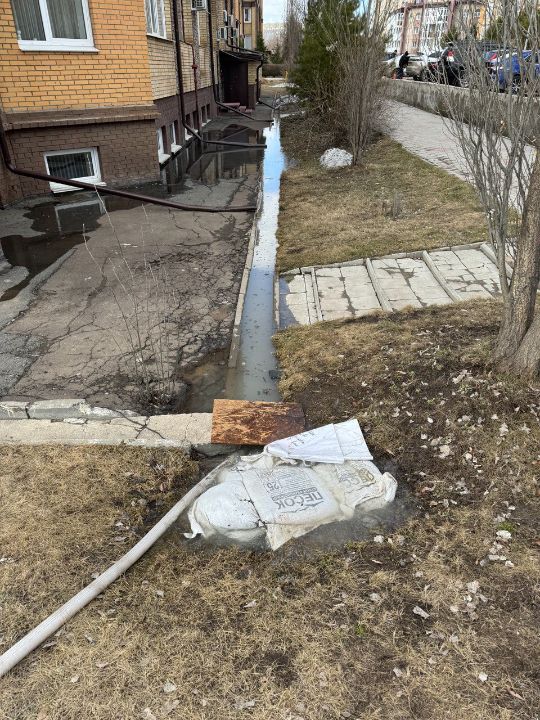

Ремонтно восстановительные работы на теплотрассе Булгакова 6 окончены.
Занимаемся поиском плит перекрытия на лотки.
Предаварийная ситуация на основной тепловой камере БРУ:
Начиная с середины августа сначала задвижка №250 обратка начала подтекать.
В конце августа начала подтекать задвижка №250 на подаче.
Обе задвижки относятся к ветке №3 Шукшина 8/Детский сад.
В конце прошлой неделе принято решение о покупке двух задвижек.
В птн 26.09.25. ожидаем поступление.
В сбт 27.09.25. начнутся работы по замене.
На время работ будет полное отключение горячей воды на адресах: Тютчева 8, 6, 4, 2, 11, 11к1, Шукшина 11,9,7,3,8,2,3, Булгакова 4,6, Детский сад, Нагибина 44.
Предварительное время на работы до 5 дней, начиная со дня отключения.
23.09.25. перекрыли отсекающие задвижки для подачи горячей воды Шукшина 8 и Детский сад.

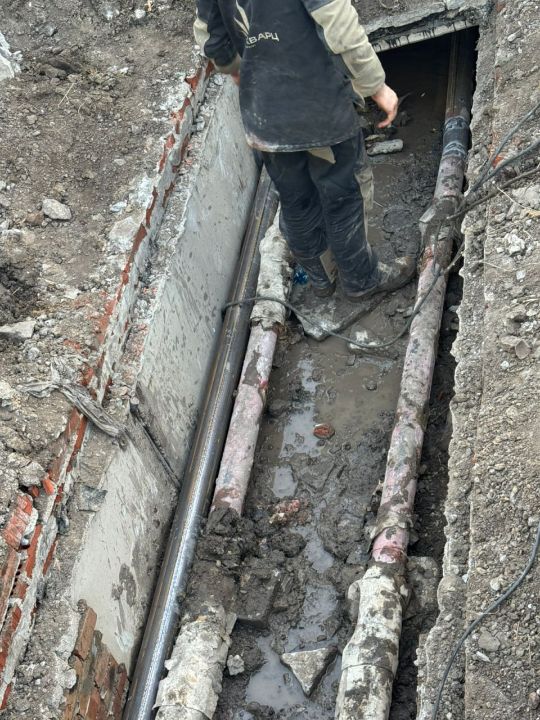

Работы по ремонту двух труб, с протяжкой под асфальтом начнутся 24.09.25.
Предположительное время работ до 25.09.25. 12:00 дня.

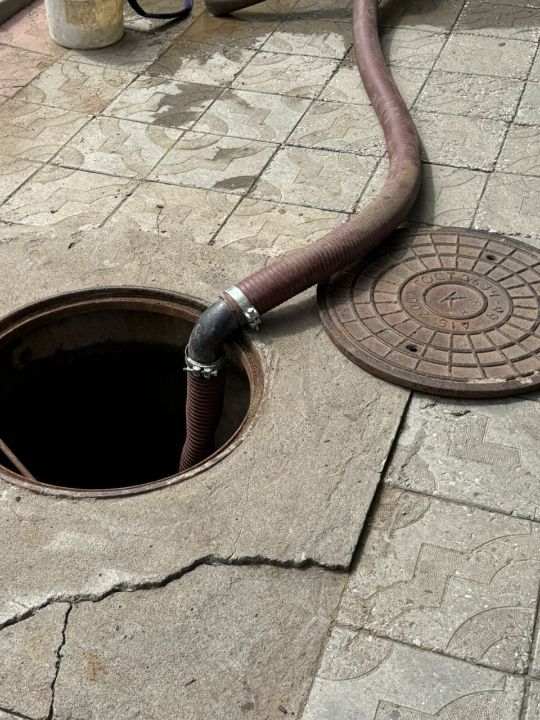

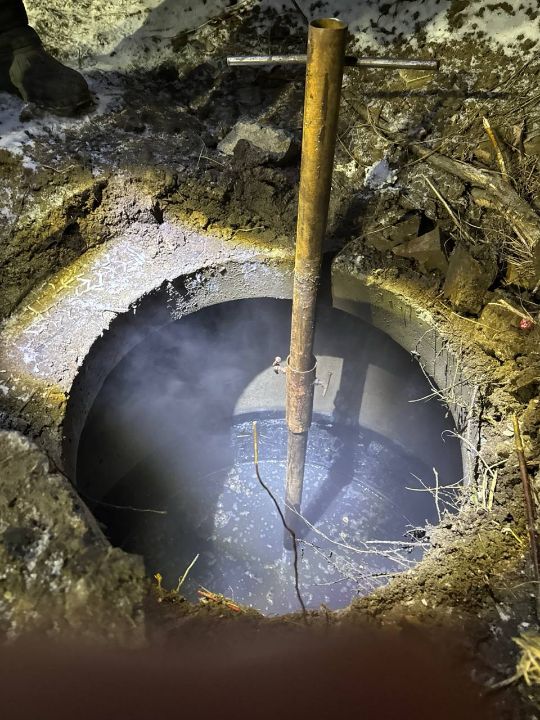

22.09.25. - вода сходит с трассы, откачиваем и готовмся к ремонту.

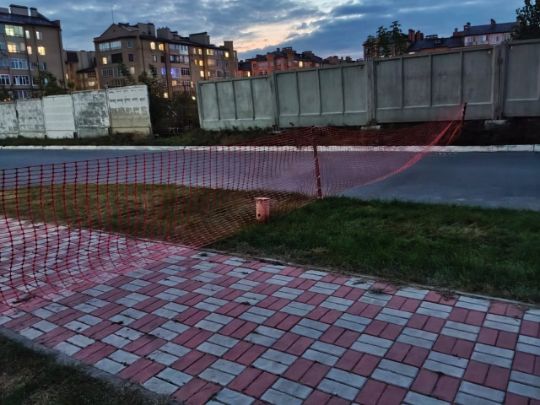

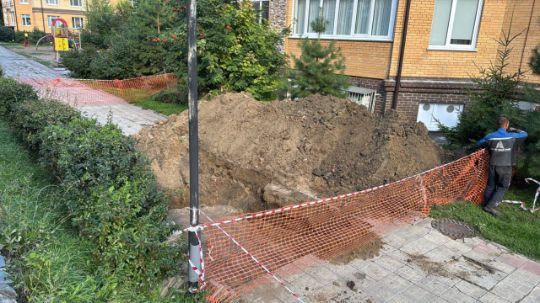

Работники подрядчика ИП Тенисов установили ограждения.

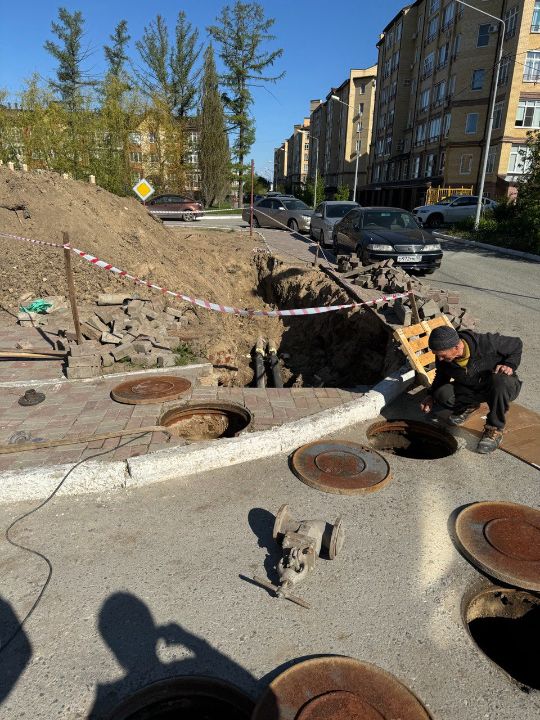

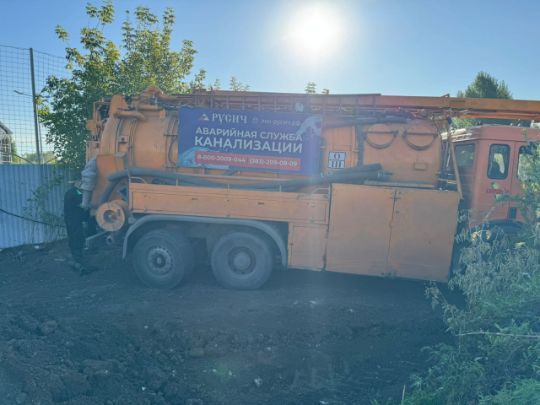

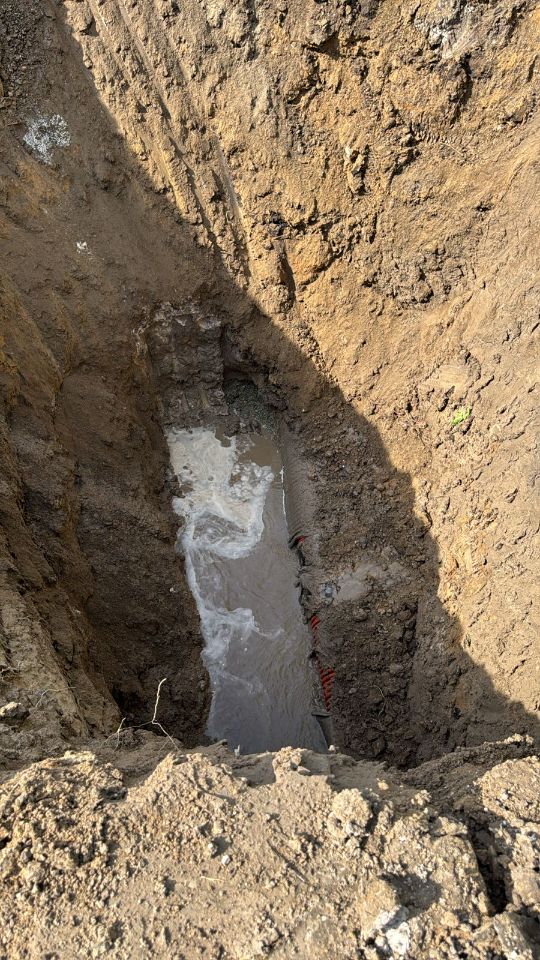

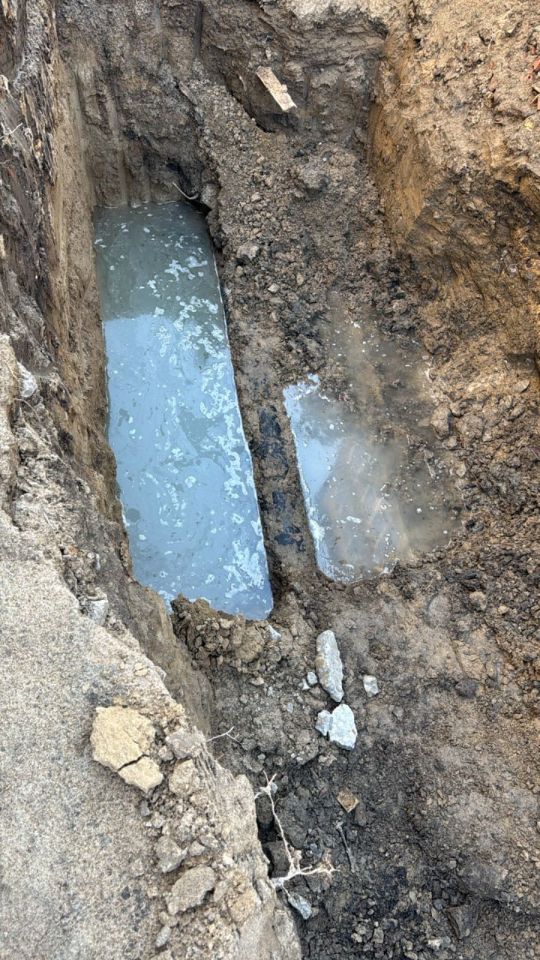

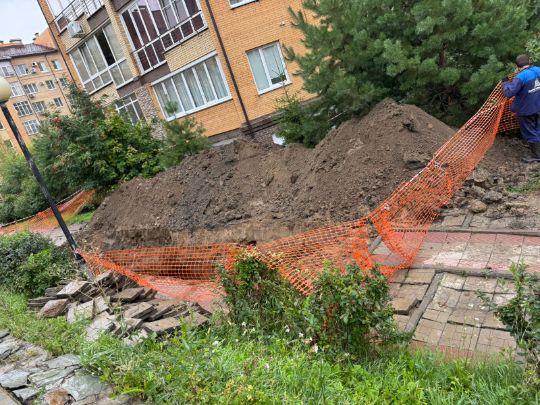

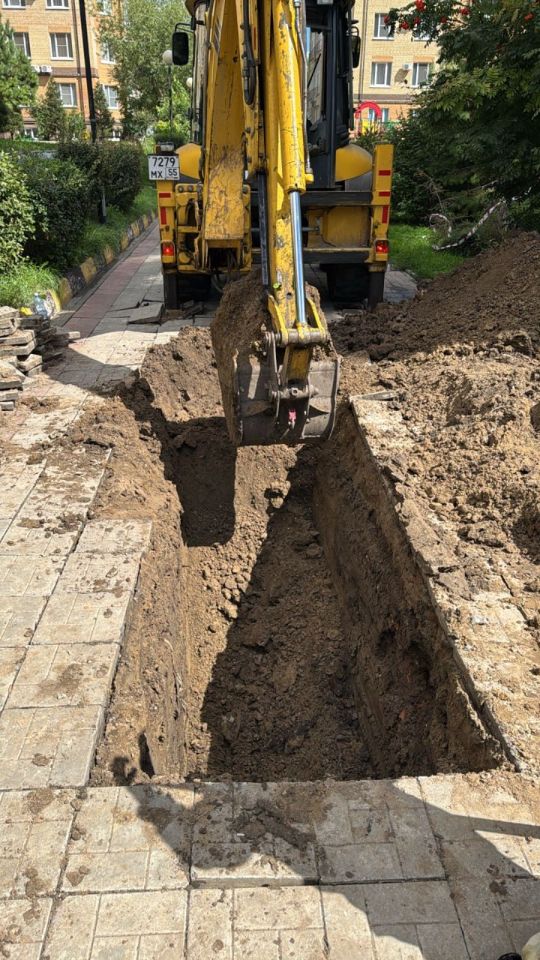

19.09.25. Раскопав 4 участка, уже под вечер обнаружили что порыв под асфальтом.
18.09.25. Пытались приступит к раскопке, но припаркованные авто не дали этого сделать.
Одновременно с этим откачивали воду с 2х ближайших тепловых камер.

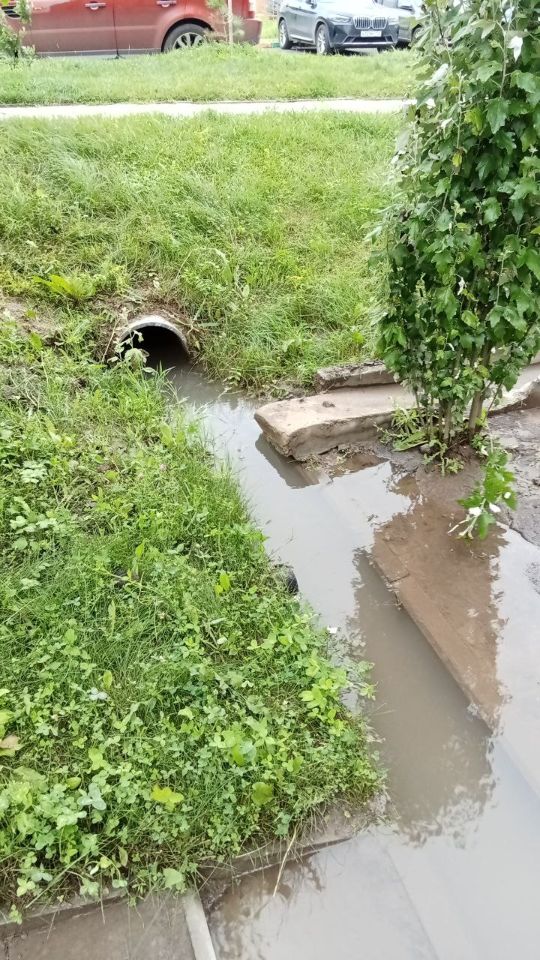

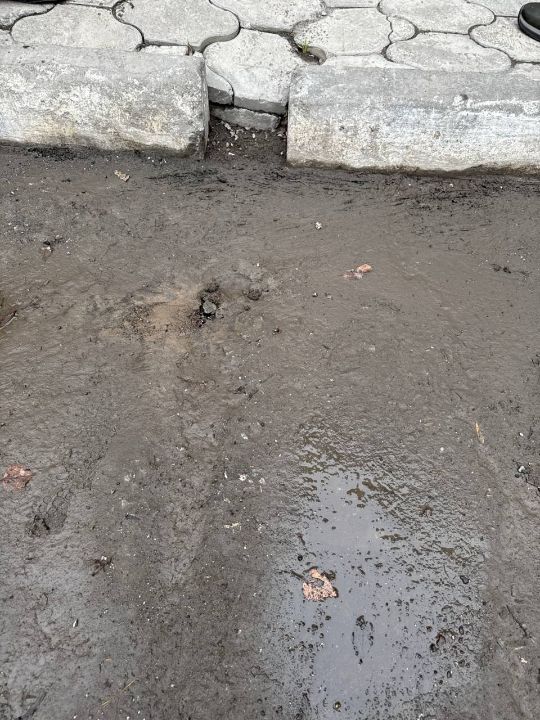

17.09.25. на пешеходе у Булгакова 6 обнаружена вода.
18.09.25. в 15:00 после очистки трассы колодев 9 и 10 вода стала уходить.

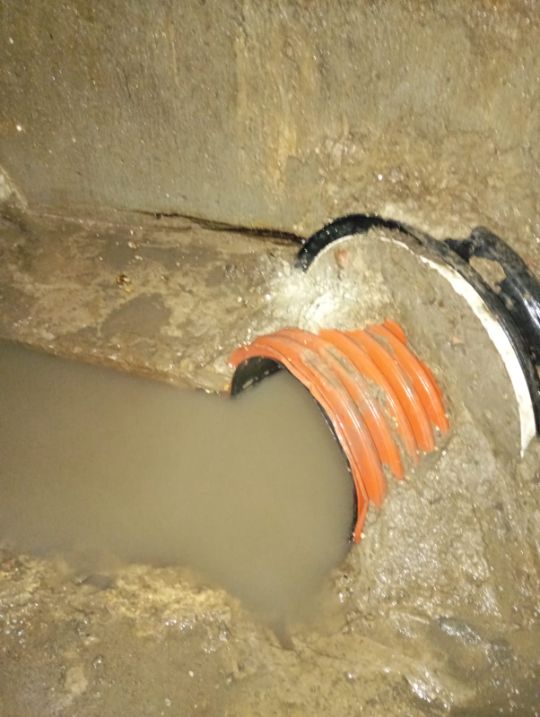

18.09.25. - начинаем очистку колодца 11 и 10.
17.09.25 - расчищаем и подготавливаем подъездные пути к колодцам 6-11.

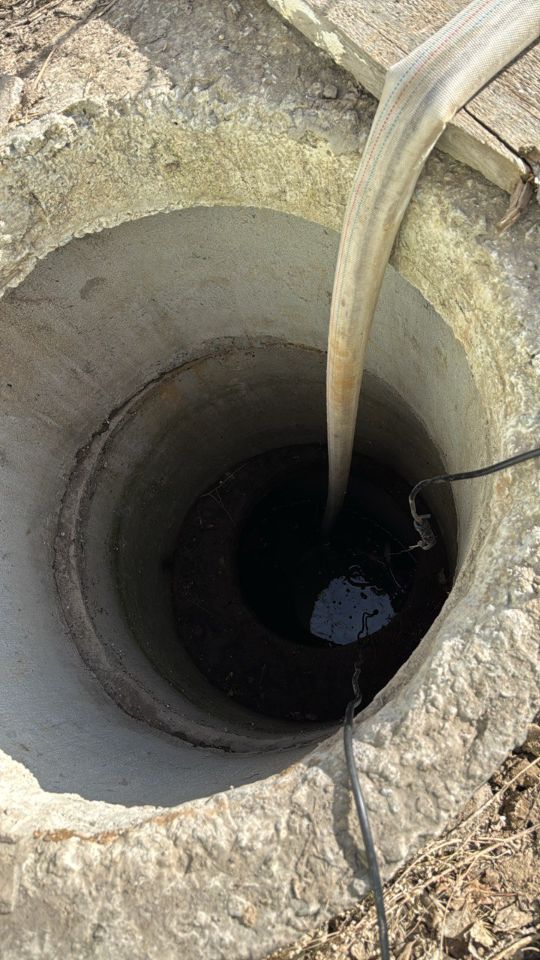

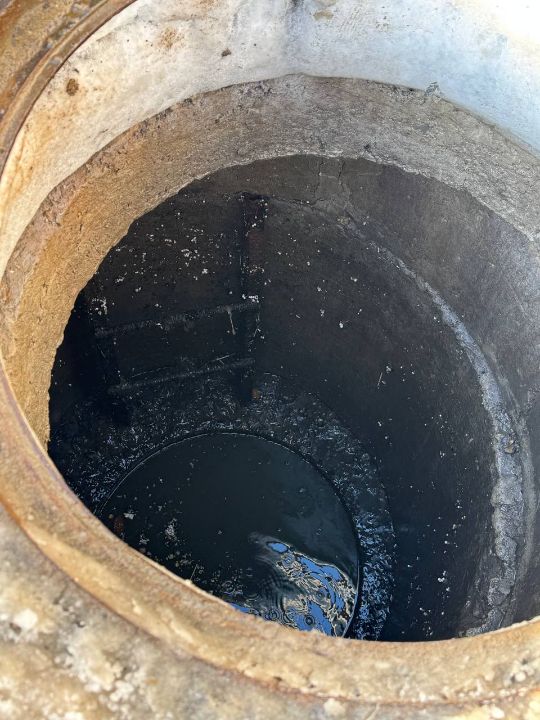

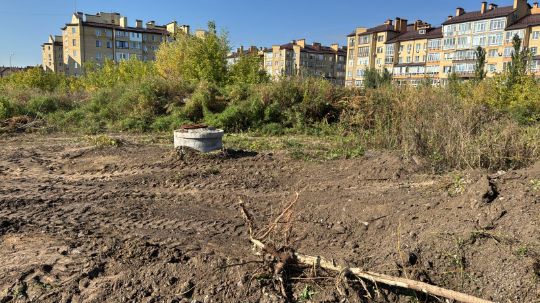

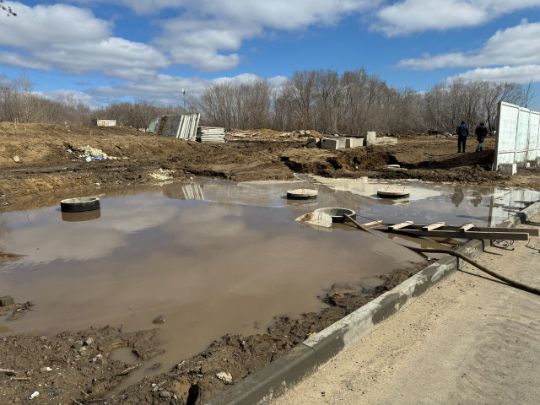

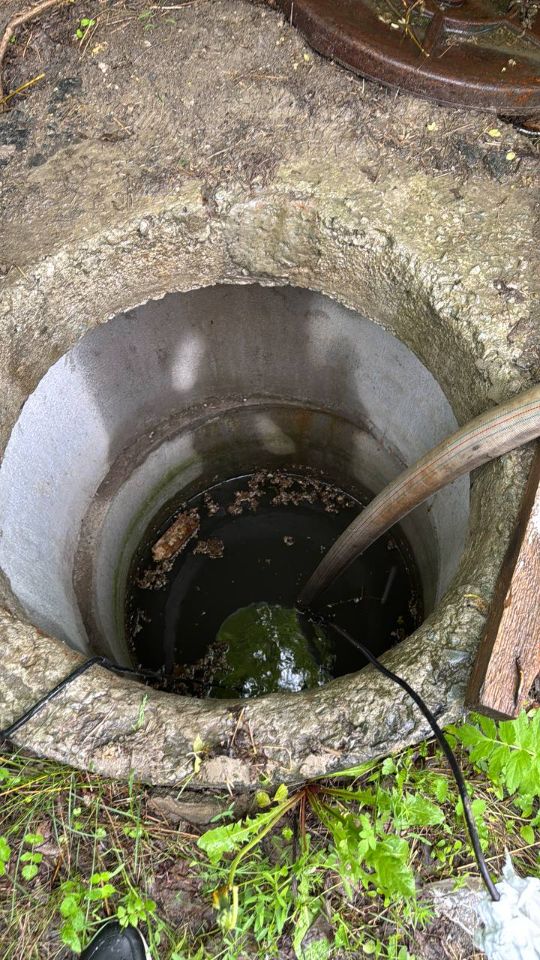

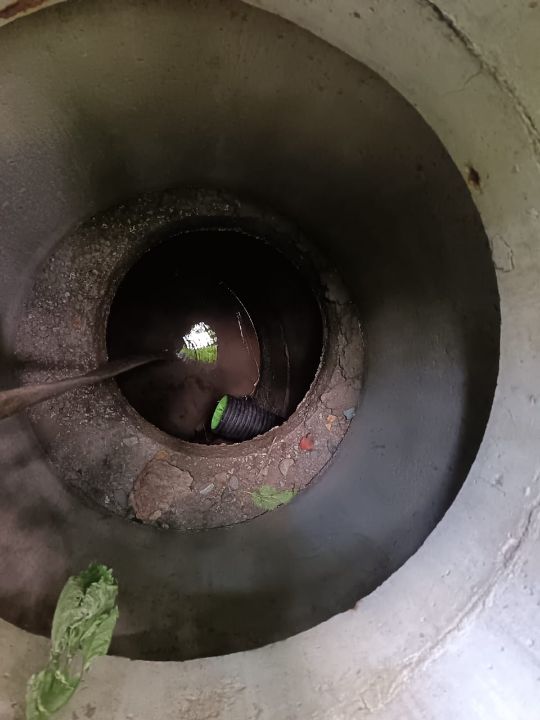

12.09.25. - "нашли" 10 и 11 колодцы, все завалены и в зарослях.

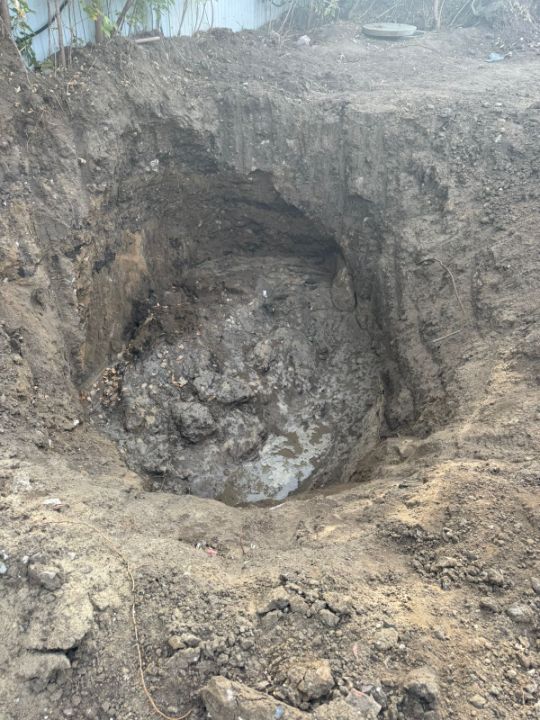

Колодец 7 и трасса колодцев 6 и 7 прочищена.
Но вода стала скапливаться до 9 колодца.
29.08.25. - вызвана более мощная машина торпедо для очистки трассы 6 и 7 колодцев.

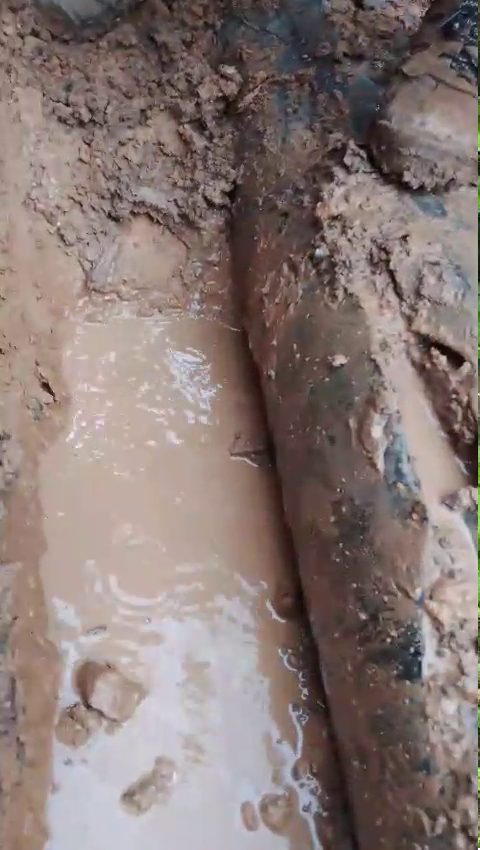

После раскопки выяснено, что труба уложена перфокор - не соответствует нанесению топосъемки.
После нескольких вызовов машин торпед, принято предположение о заломе трубы.

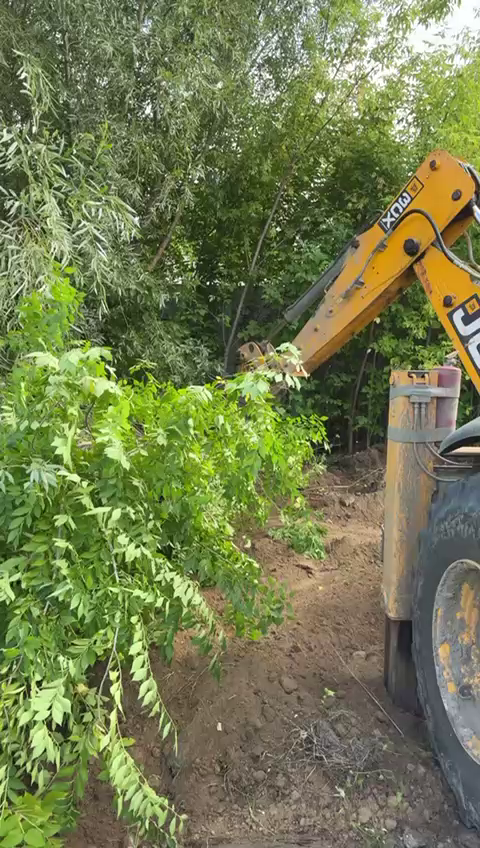

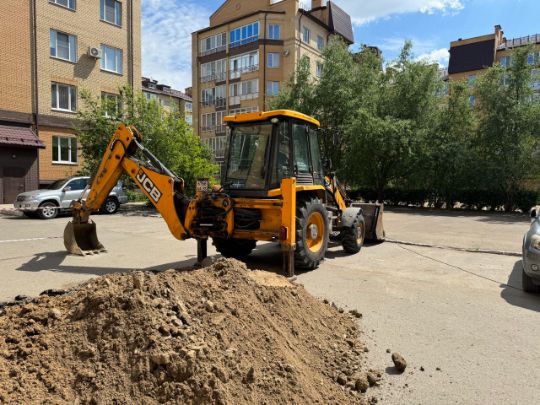

Вызван экскаватор для очистки территории и раскопки траншеи.
20.06.25. - проведена электрическая линия и установлен насос на колодец №6

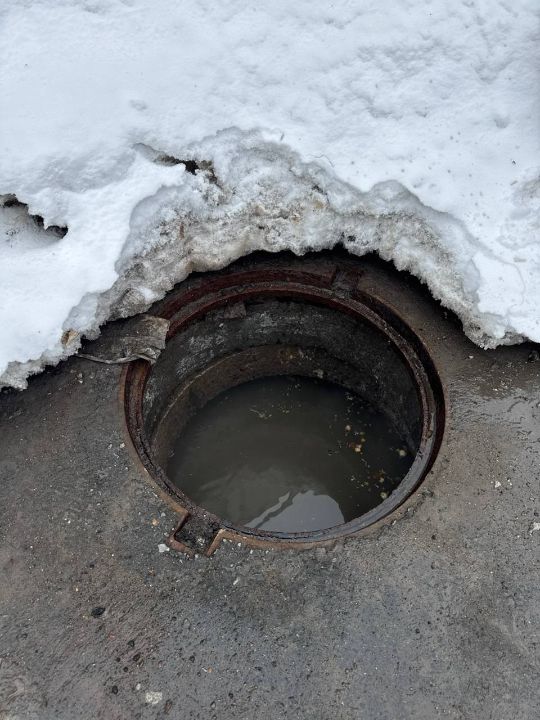

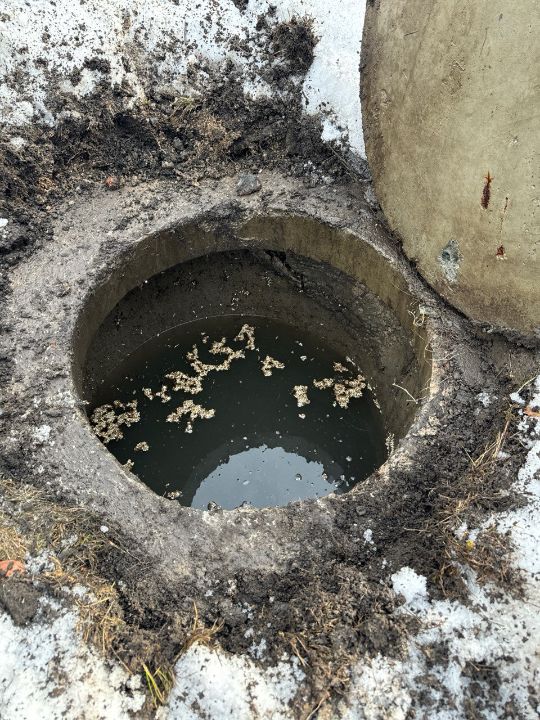

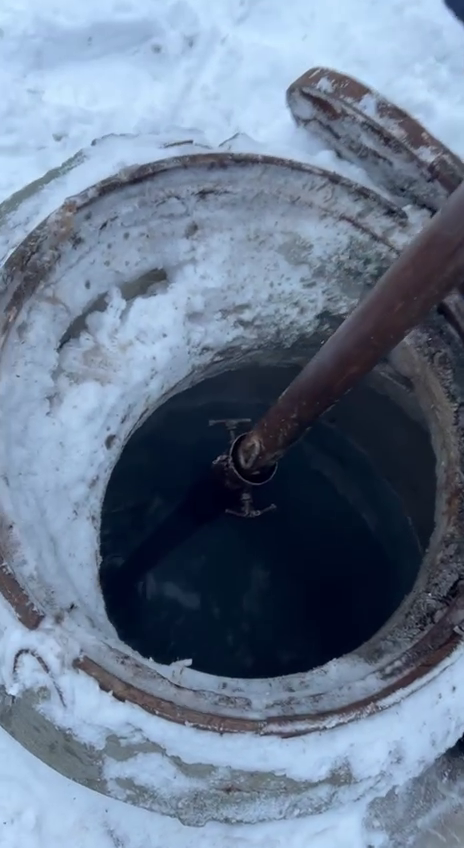

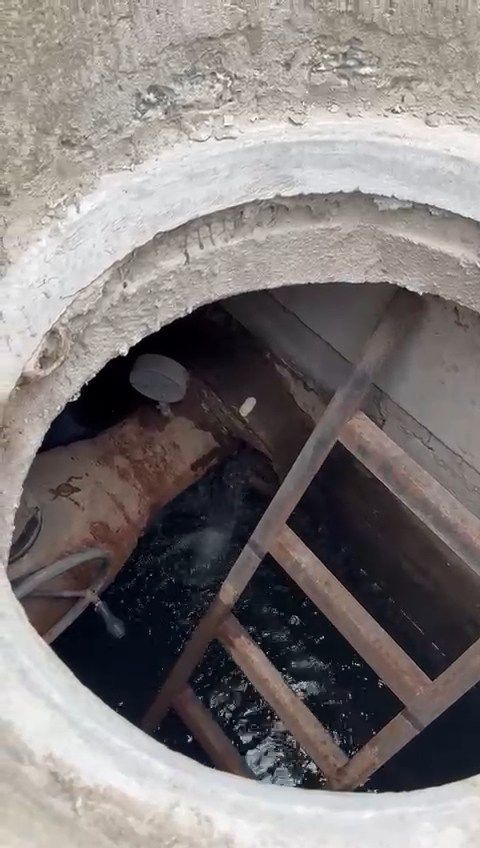

18.03.25. - авария ливневой канализации трасса у Детского сада начиная с Колодца №6.
Обнаружено подтопление цоколя Шукшина 9 и колодца №6.
9.09.25. Последний день работ на тепловой камере Шукшина 8.
Работы окончены
В связи с тем что есть сложности по откачке воды и отсутствия соосности труб, работы переносятся на следующую неделю. Воду на ветки № 1 включали каждый вечер.
Работы 5.09.25. продолжаются
Работы начались 3.09.25
2.09.25. Вызван подрядчик ИП Тенисов А. для проведения осмотра и начала работ.
Соучредителями ИП Ольшанский ВМ и Павлов ДБ согласованы работы по восстановлению работ на этом адресе, а так же в тепловых камерах Шукшина 9 и Шукшина 8.
1.09.25. УК Старгород сообщило что не работает задвижка №100 в тепловой камере на дом Шукшина 3.
3.09.2025 в 9:00 аварийное отключение горячей воды в связи с заменой вышедшей из строя задвижки в тепловой камере по адресу Шукшина 3, а так же плановой заменой задвижек в тепловых камерах по адресам Шукшина 8 и Шукшина 9. Ориентировочный срок работ 12 часов.

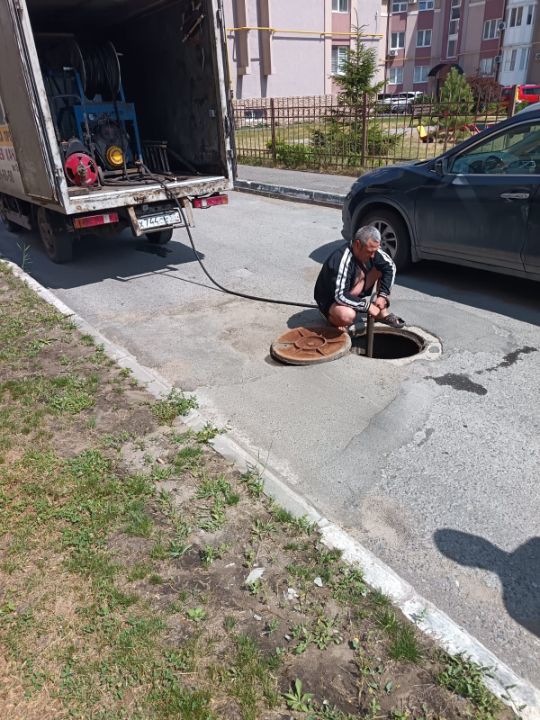

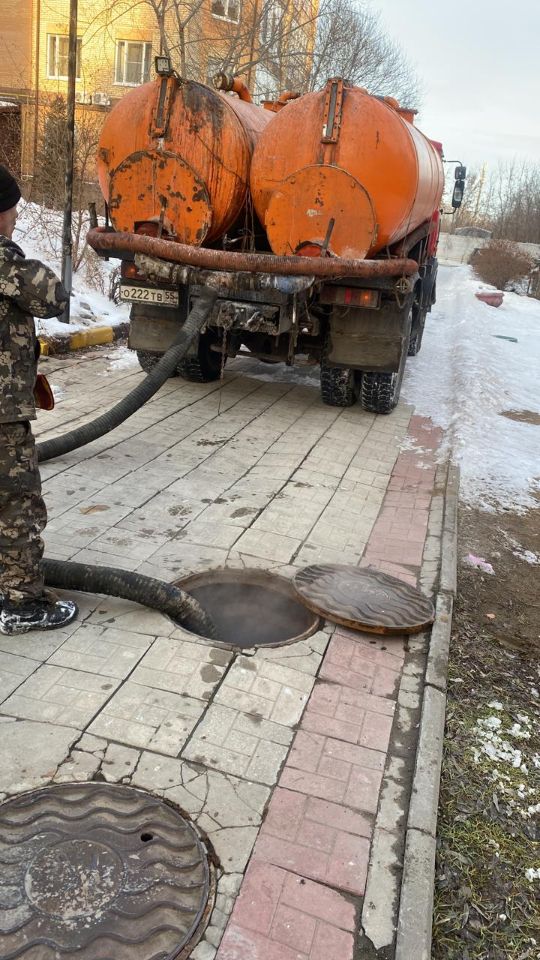

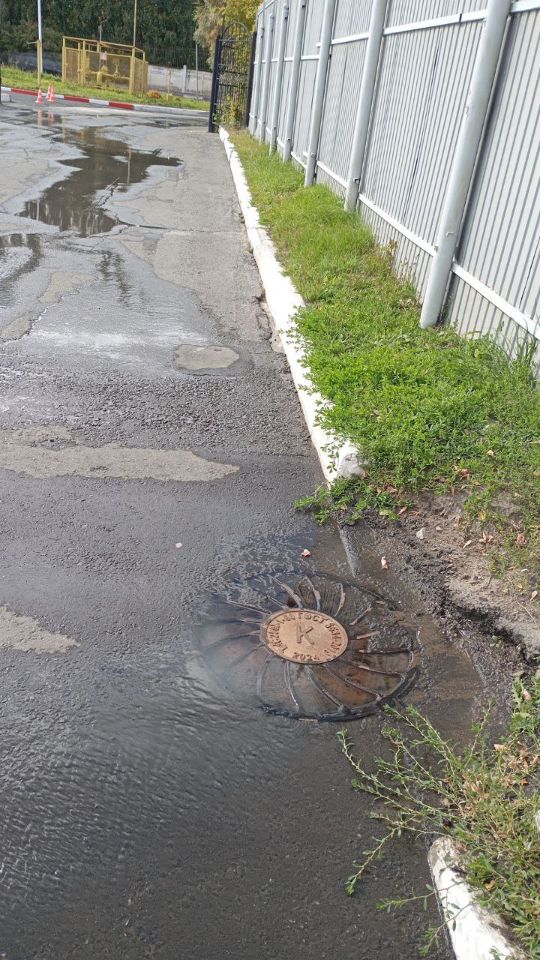

Засор был напротив колодца дома Булгакова 1. Устранено в 1:00 19.08.25.

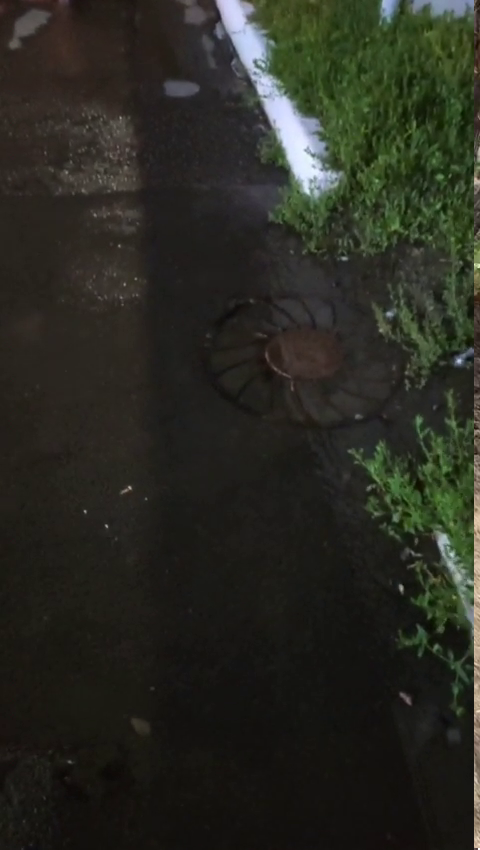

Вечером в 21:30 обнаружен выход бытовой канализации мкр у колодца Автосалона.
У подрядчика сломан экскаватор. Наёмной техникой и людьми закапываем траншеи и укладываем плитку.
В адрес подрядчика направлена рекламация на задвижку №250 магистрали подачи на ветку №1.
Обмазка и утепление трубы. На парковке Шукшина 9.

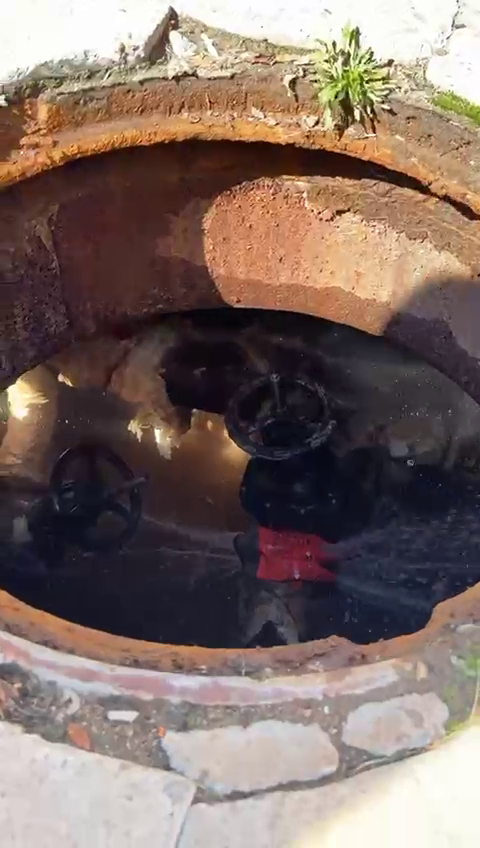

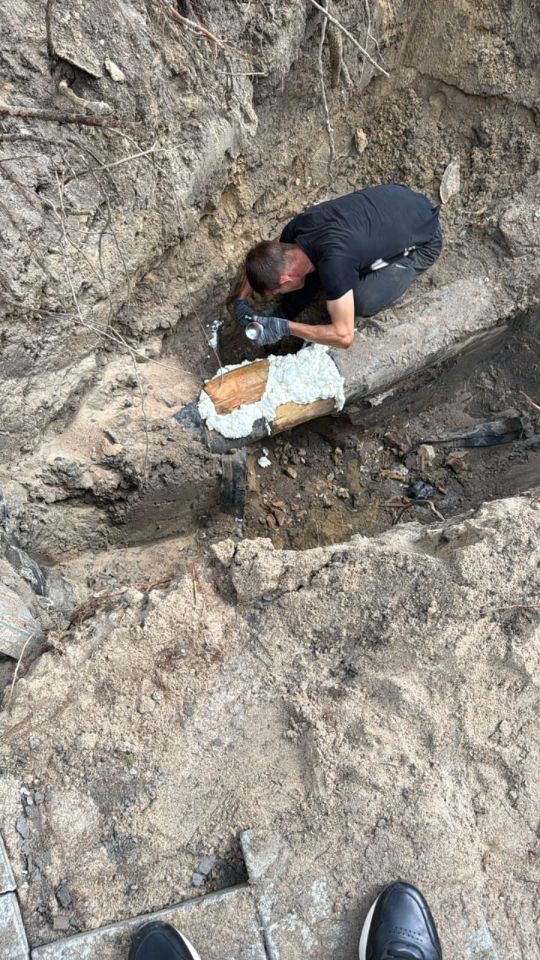

Порыв найден и заварен.
Начали раскопку аварийного места на парковке Шукшина 9.
Лаборатория указала на это место.
Принято решение остановить работы на Тютчева 8 и перейти на Шукшина 9 парковку. Т.к. там видимый поток.

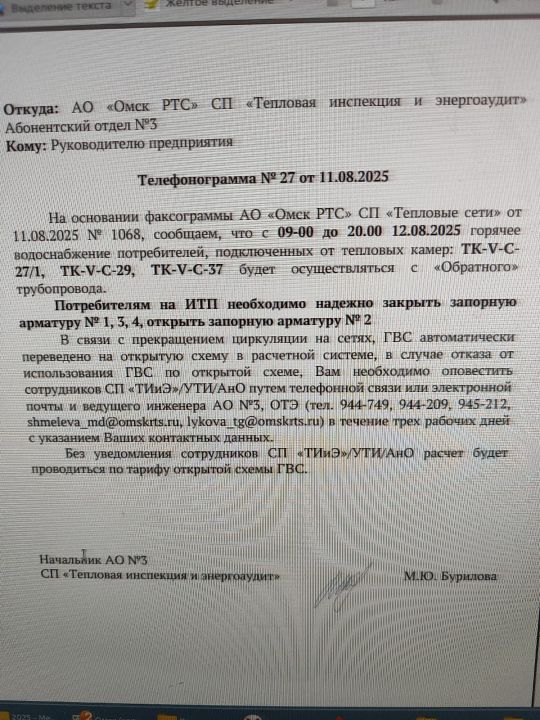

Получили телефонограмму от ОмскРТС, что начиная с пнд прошлой недели не было циркуляции на сети из-за работ ОмскРТС.
Дождь не прекращается. Участок ветки № 1 не открываем.
Дождь не прекращается.

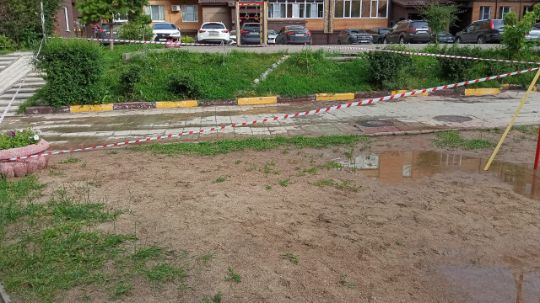

Работы осложнены из-за не прекращающихся дождей, происходит обвал ямы у Тютчева 8.
Возобновили подачу горячей воды для ветки № 1. Обнаружена новая течь на парковке Шукшина 9.

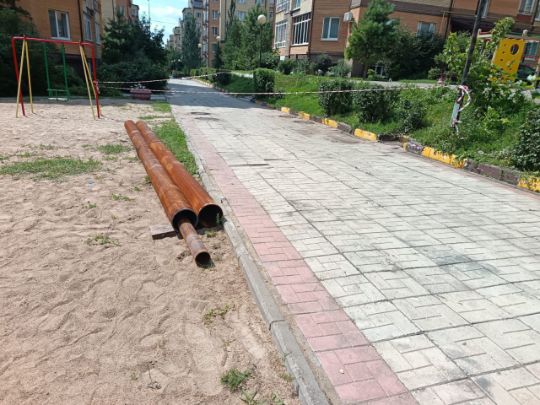

Оградили участок Тютчева 8

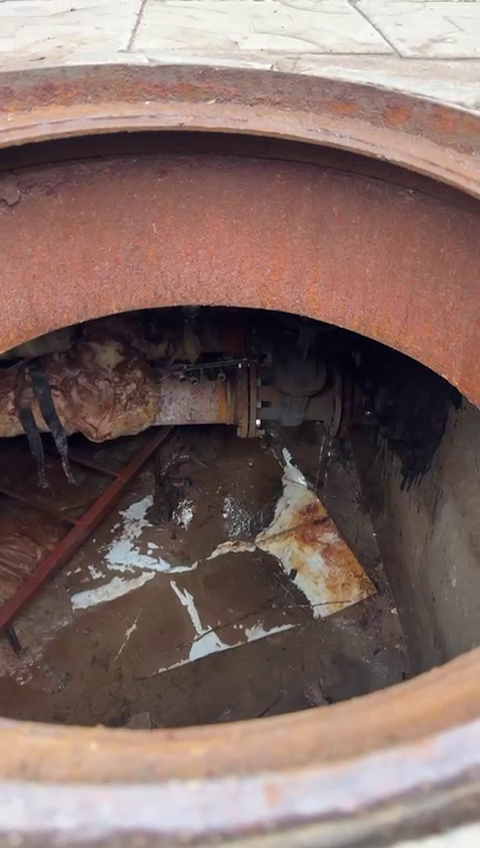

при пуско наладке тепловой камеры Шукшина 7 побежали задвижки, пришлось остановить магистраль ветки №1.

начали ремонт трубы в направлении Тютчева 11
На ветки №1 начали раскопку магистрали у Тютчева 8
подали горячую воду:

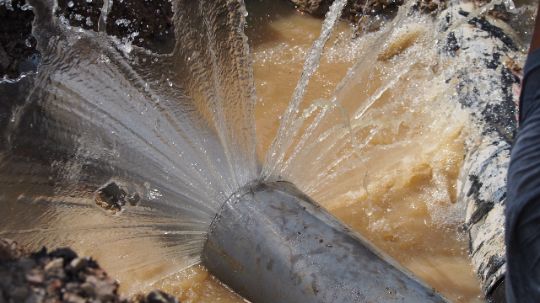

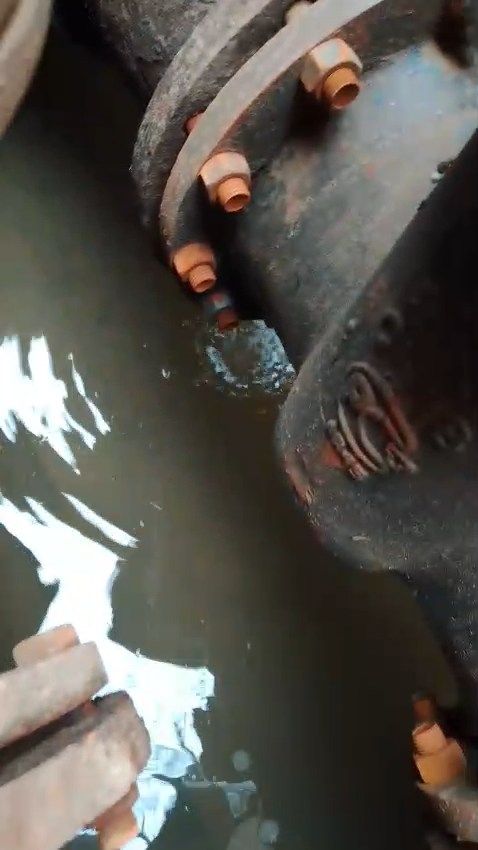

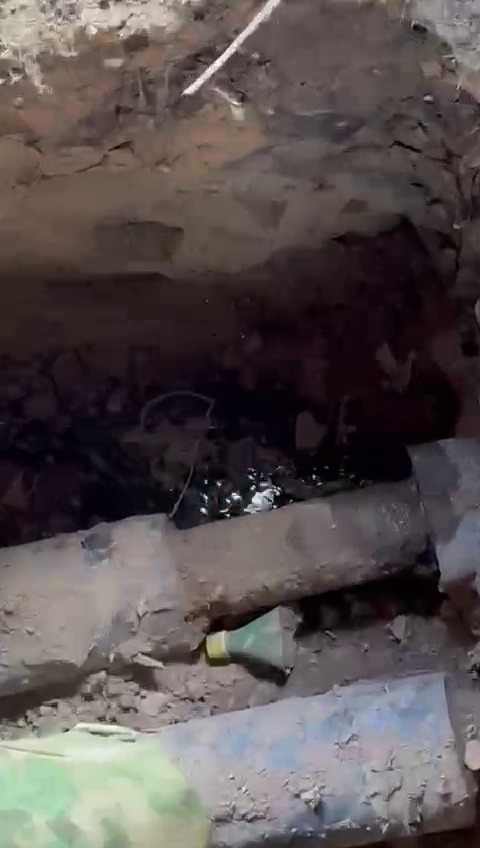

на ветки № 2 Тютчева 11 обнаружен порыв на трубе подачи

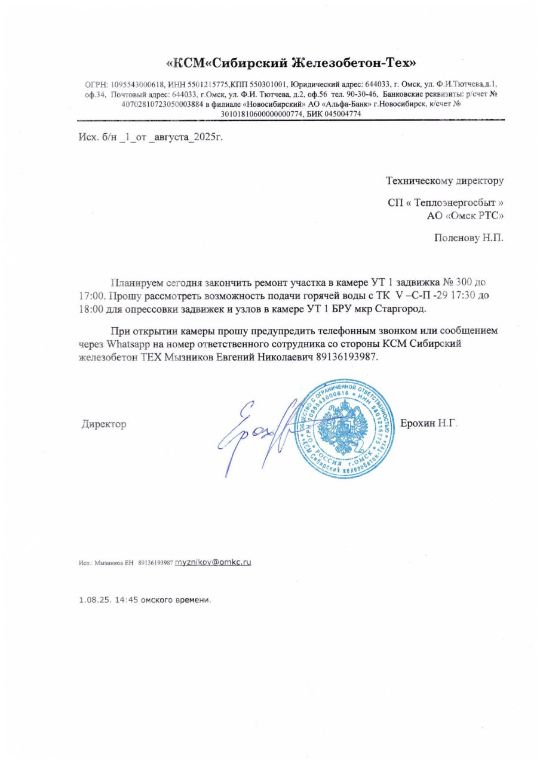

Ремонтные работы по магистральной задвижке ветки № 1 закончены в пятницу. Но т.к. у Тепловой компании не было возможности подать горячую воду, включение перенесено на 5.08.25. Письмо
в планах закончить ремонт магистральной задвижки
Не смогли подать горячую воду в мкр из-за обнаружения новой поломки. Запрос

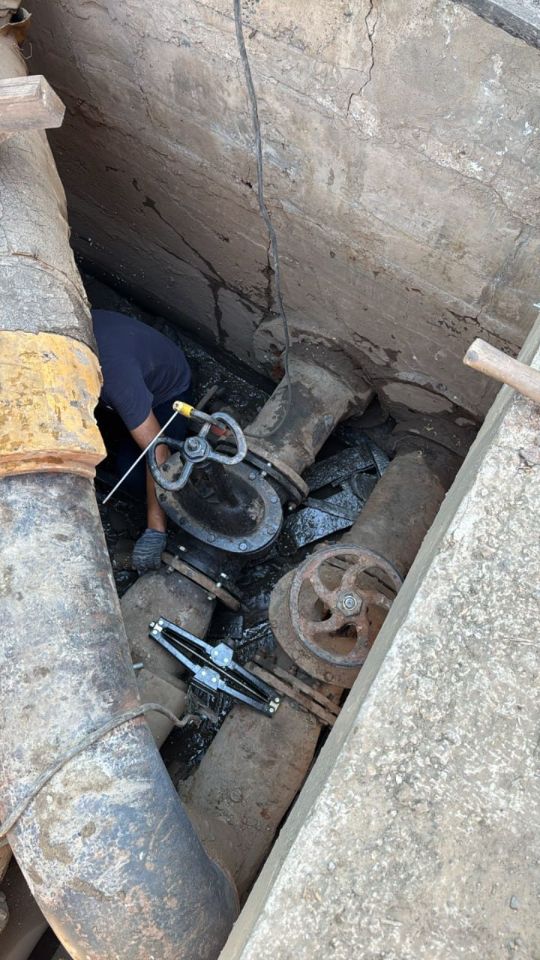

Подрядчиком ИП УтробинВ зафикирован порыв задвижки №300. Опрессовка и включение горячей воды переносим на 30.07.25. с 11:00 утра.
В этот день зафиксировано обращение старшего по дому Шукшина 11 о разрушении тротуарной плитки. Перенос опрессовки
Заканчиваем работы по ремонту камеры УТ 2 Тютчева 8/Шукшина 11.
Принимаем решение о готовности к опрессовке в понедельник с 11:00. Ссылка на письмо
Продолжили откачку воды.
После подачи 22.07.25. горячей воды, камера УТ 1 начала наполняться.
23.07.25. Было направлено письмо на перекрытие трассы. Ссылка на письмо
21.07.25. Мы сообщили в ОмскРТС что можно подавать горячую воду на 13 адресов (письма).
18.07.25. начали завозить комплектующие для камеры УТ2 Тютчева 8/Шукшина 11.

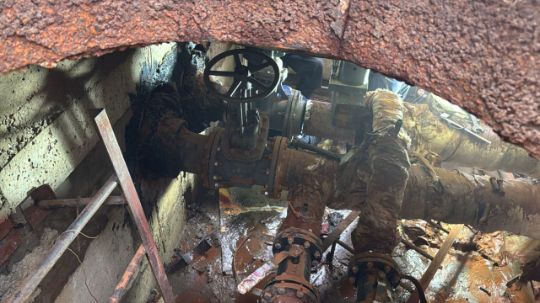

17.07.25. Начали ремонт камеры УТ 2 Шукшина 11/Тютчева 8.
16.07.25. Окачивали воду с камеры УТ 2 Шукшина 11/Тютчева 8.
16.07.25. продолжили работы по замене задвижки №300 в основной камере УТ 1.
16.07.25. начали ремонт задвижек № 100 и отсечной задвижки 200 на дома Шукшина 7 и Тютчева 4 в УТ 4.

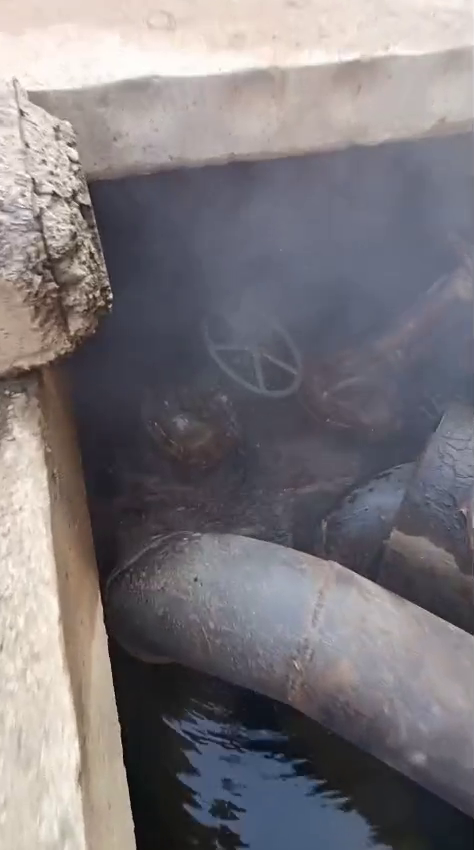

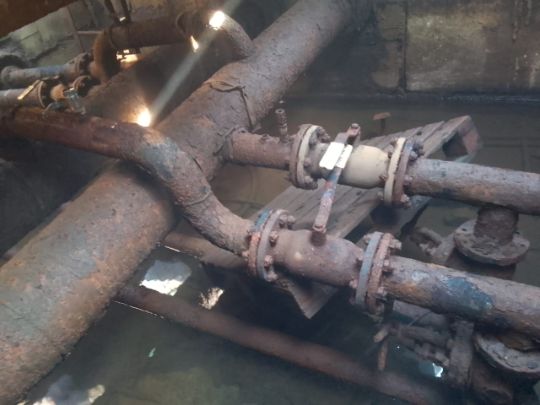

15.07.25. в 10:00 возник порыв в тепловой камере УТ 2 Шукшина 11 и Тютчева 8.
Возможно при плановом городском отключении, которое не сделали. УК начали отключать дома, что повлекло данную аварию.
в 12:30 ОмскРТС отключил подачу.
устранение аварии в магистрали бытовой канализации Тютючева 11.

Колодцы напротив арки Нагибина 44.
Продолжаются аварийно восстановительные работы на теплотрассе в направлении Нагибина 44. Возможно отключение от горячей воды по адресу Нагибина 44 в течение дня.
Работы закончены 12.06.2025 в 18:00.
Отключена горячая вода на сутки с 22:00 от 11.06.25. На период ремонта задвижки N300 в камере за границей мкр.

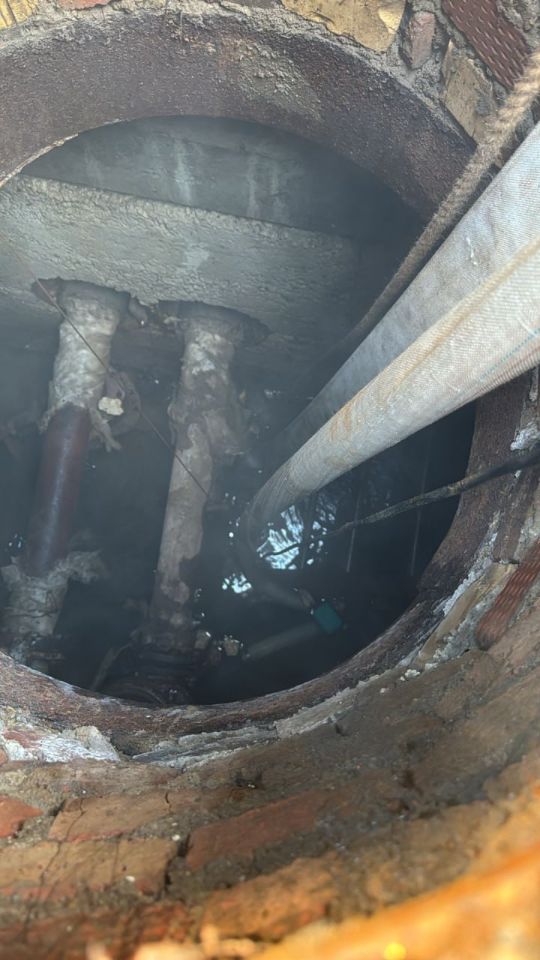

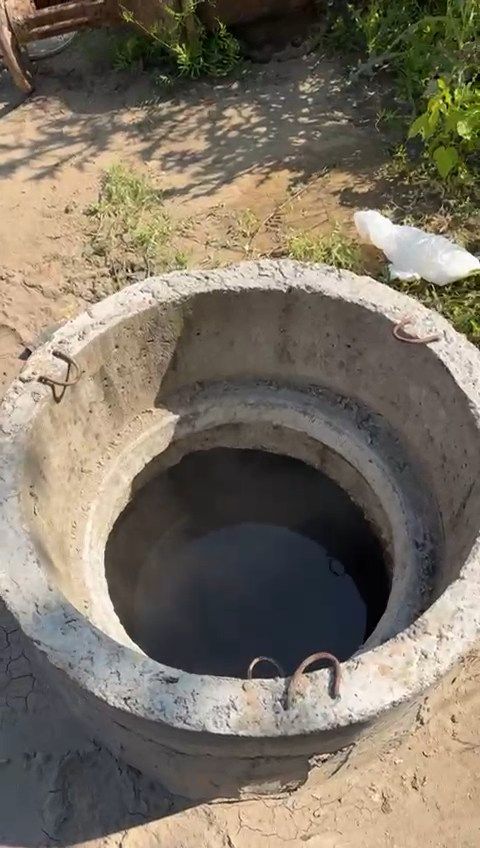

Обнаружили заполнение горячей водой в очной тепловой камере за границей участка
Начали подавать горячую воду.
На данный момент:
- сварка металлической заплатки закончена;
- монтирует задвижку N 100 отводящую на дом Тютчева 4;
- включение перенесено на 22:00;
На данный момент сделали:
- установили одну отсекающую задвижку N200;
- одну магистральную задвижку 300;
- обдумывается решение о включении горячей воды до планового отключения ОмскРТС через 2 недели;
- для этого поставим заплатку металическую на обратной линии;
- вода не дает нормальной работе;
- включение перенесено на 21:00.
Включение горячей воды переносится на 19:00, работы продолжаются.
Авария на магистрали подачи горячей воды устранена.
Начинают подготавливать место на БРУ.
Завтра в 8:30 начнут врезать отсекающие краны на Шукшина 7.
И ждать подвоза задвижек на тк бру.
План включения горячей воды 6.06.25. в 15:00
Работы начались в 8:00.
На время 11:00 вода продолжает поступать с магистрали.

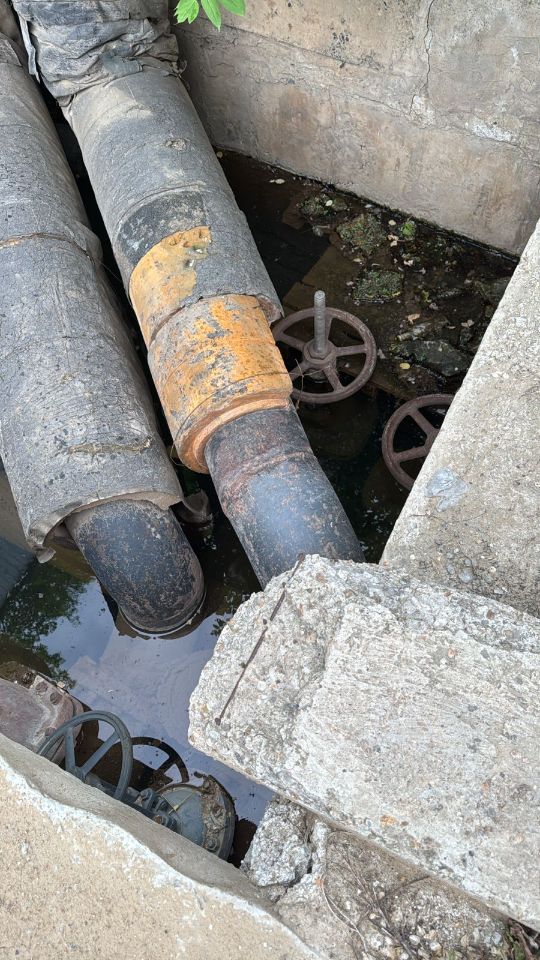

На время 13:00 инвесторами принято решение поставить две отсекающие задвижки №200 в тепловой камере у Шукшина 7 и №300 в основной тепловой камере за границами забора.

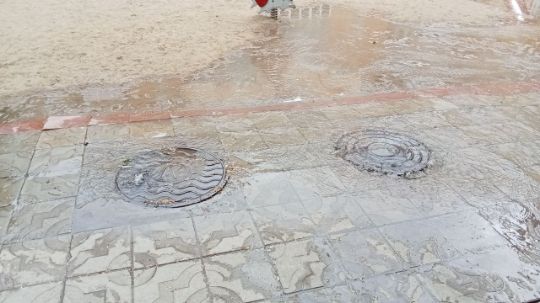

Авария на магистрали горячей воды возникла около 13:00 4.06.25. по адресу Шукшина 7 в тепловой камере.
Заметила УК Старгород и сообщила в КСМ ТЕХ.
В 14:00 слесаря УК Старгород и ТСН начали отключать дома от подачи горячей воды.
В 15:00 начали откачку воды с Тепловой камеры подрядчиком ИП Утробин.
В 16:00 ОмскРТС произведено отключение всех 4х магистралей в мкр Старгороде.
В 17:00 давление в магистрали по Шукшина 7 спало.
В 18:00 продолжали откачку воды.
В 20:00 принято решение перенести работы на утро следующего дня.
